Ход строительства
Онлайн трансляция
Наблюдайте за ходом строительства в режиме онлайн.
Фотоальбом
05 мая 2026

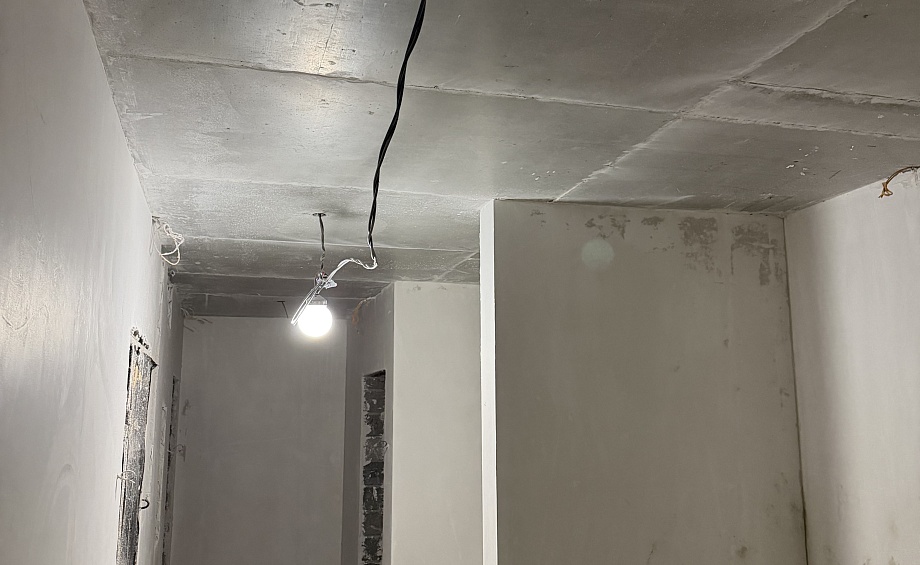

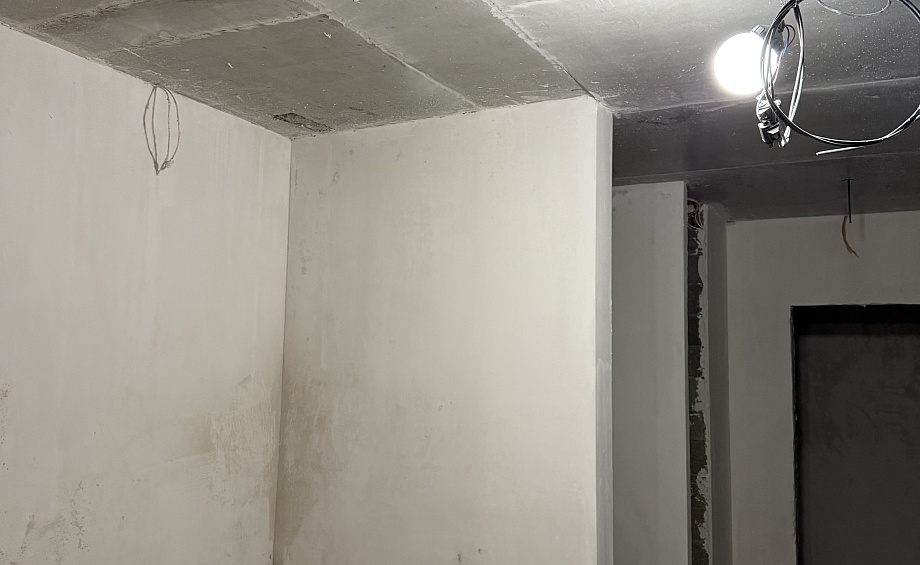

Сегодня делимся с вами актуальным отчётом о ходе строительства ЖК «Трио»!
16 марта 2026
МАРТ 2026
25 февраля 2026
Корпуса 1, 2, 3 строительство корпусов выходит на финишную прямую.
21 января 2026
Корпуса 1, 2, 3 На объекте продолжаются работы по монтажу внутренних систем водоснабжения и водоотведения, отопления и электроснабжения.
30 декабря 2025
Корпус 1, 2. Выполняем работы по монтажу внутренних систем водоснабжения и водоотведения, отопления и системы электроснабжения.
08 декабря 2025
Корпус 1. Завершили кладочные работы и работы по установке оконных конструкций.
29 октября 2025
Корпус 1. На восьмом этаже выполняем кладочные работы.
02 октября 2025
Корпус 1. На шестом и седьмом этажах, а также на кровле ведутся кладочные работы.
11 сентября 2025
Корпус 1. Завершили монолитные работы.
22 августа 2025
Корпус 1. Продолжаем работы по армированию и заливке парапетов и стен надстройки.
07 августа 2025
Корпус 1. Выполняем работы по армированию и заливке парапетов и стен надстройки.
23 июля 2025
Корпус 1. Выполнены работы по заливке перекрытия восьмого этажа.
11 июля 2025
Корпус 1. Выполнены работы по заливке пилонов восьмого этажа.
24 июня 2025
Корпус 1. Выполняются работы по армированию перекрытия седьмого этажа. Выполняются кладочные работы подвала и первого этажа.
04 июня 2025
Корпус 1. Выполнены работы по заливке пилонов седьмого этажа. Выполняются кладочные работы подвала.
23 мая 2025
Корпус №1 - выполняются работы по заливке перекрытия шестого этажа;
30 апреля 2025
Корпус №1 - выполняются работы по заливке перекрытия пятого этажа. Смонтирована сеть пристенного дренажа, выполнена обратная засыпка;
02 апреля 2025
Корпус №1 - выполняются работы по заливке перекрытия четвертого этажа. Смонтирована сеть пристенного дренажа, выполнена обратная засыпка;
06 марта 2025
Корпус №1 - работы по армированию перекрытия 3-го этажа;
13 февраля 2025
Корпус №1 - армируем перекрытие второго этажа.
29 января 2025
Корпус №1 - армируем перекрытие первого этажа для заливки бетоном.
28 декабря 2024
Корпус №1 - готов каркас первого этажа. Готовим перекрытие первого этажа для заливки бетоном;
06 декабря 2024
Корпус № 1 - залито перекрытие подвала. Продолжаем работы по устройству гидроизоляции и теплоизоляции;
22 ноября 2024
Корпус №1 - залили наружные стены, пилоны и лифтовую шахту подвального помещения.
02 ноября 2024
Вяжем арматуру для заливки фундаментной плиты под второй башенный кран.
07 октября 2024
Корпус №1 - Установлен башенный кран.
30 сентября 2024
Корпус №1 - Готовим фундаментную плиту для установки башенного крана.
28 августа 2024
Корпус №1 - Залита фундаментная плита;
Корпус №2 - Произведено оконтурование грунтоцементных колонн;
Корпус №3 - Выполнена защитная стяжка по гидроизоляции.
Ведутся работы по выносу инженерных сетей (кабельная линия, сеть водоотведения).
Разработаны котлованы под плиту башенных кранов.
07 августа 2024
Корпус 1 - выполнена работа по вязке арматуры для заливки фундаментной плиты;
Корпус 2 - вскрыли котлован, ведётся подготовка к оконтурованию грунтоцементных колонн;
Корпус 3 - нанесена горизонтальная гидроизоляция.
26 июля 2024
Корпус 1 - выкладываем арматуру для заливки фундаментной плиты;
Корпус 2 - вскрываем котлован;
корпус 3 - наносим горизонтальную гидроизоляцию.
11 июля 2024
Завершаем гидроизоляцию бетонной подготовки 1 корпуса.
05 июля 2024
Начали процесс гидроизоляции бетонной подготовки 1 корпуса.
Вскрыли котлован 3 корпуса, выполнили работы по оконтурованию грунтоцементных колонн.
02 июля 2024
Залита бетонная подготовка 1 корпуса.
Начали работы по вскрытию котлована 3 корпуса.
11 июня 2024
Оконтурование грунтоцементных колонн для дальнейшей бетонной подготовки фундаментной плиты.
07 июня 2024
Начало разработки котлована.
17 мая 2024
Завершили работы по укреплению грунта под фундаментом всех трех корпусов.
03 апреля 2024
Смонтирована трансформаторная подстанция для будущего электроснабжения трех корпусов ЖК "Трио".
22 марта 2024
Продолжаются подготовительные работы по усилению грунтов под фундаментной плитой.
14 марта 2024
Установили ограждение строительной площадки.
01 марта 2024
Начали подготовку строительной площадки.
